今月レポートを担当しますのは、E沼(善)がお伝えします。
♪夏夏ナツナツココ夏♪ 7月夏本番ですね。海・かき氷・花火・祭り
夏は行きたい・食べたい・遊びたい!この三拍子がベストマッチな季節だと思います。
私は夏バテしないようにうなぎが食べたいですね。
そして現場ですが橋梁部・右岸部・左岸部で3組に分かれて作業が進んでいます。
8月17日に橋梁の開通式が迫っているため現場はやる気に満ち溢れています。
まずは、右岸部から現場の進境をお伝えします。
ブロックマットの据付けが完了しました。
ブロックマットが設置出来たので、路肩コンクリートを打設しています。
↑路肩コンが打ち終わると舗装に入っていきます。
右岸の状況はこんな感じで、次が左岸の進捗をお伝えします。
左岸は盛土をしつつ法面整形をしつつ路肩コンクリートを打設しています。
盛土と法面整形をした後ろから路肩コンクリートを打設しています。
酒津方面に抜ける舗装が出来たので規制を切り替えて下流側を施工していきます。
次に橋梁部の進捗をお伝えします。

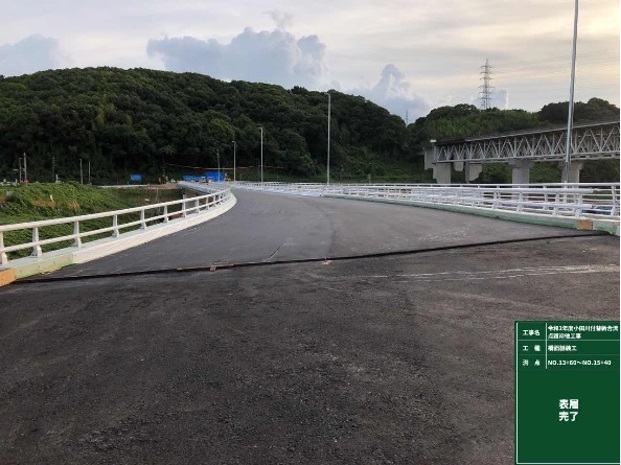

橋梁部は、橋面上の舗装が終わりました。
次に伸縮装置を設置する為のコンクリートを打設しています。
打設が終わり養生期間が終わると伸縮装置を設置していきます。
これで現場の進捗について終わります。
橋梁開通に向けて忙しいですが、事故・怪我しないよう安全第一で作業を行なっていきます。
近隣住民の方々にはご迷惑をお掛け致しておりますが、安全作業で工事を進めていきますので、御理解と御協力を賜りますようお願いします。
!ご安全に!
