こんにちは、宝伝作業所です!
5月になり、日差しも強くなってきましたね。
GWもあっという間に終わってしまいましたが皆さんはどんな風に過ごされましたか?
旅行に行った方、おうちでゆっくりされた方、さまざまだと思います。
私は釣りをして、リフレッシュできました!
さて工事の進捗状況ですが、
4月22日から、防波堤の撤去が始まりました。
600t吊の起重機船を使用して、堤防を撤去していきます。

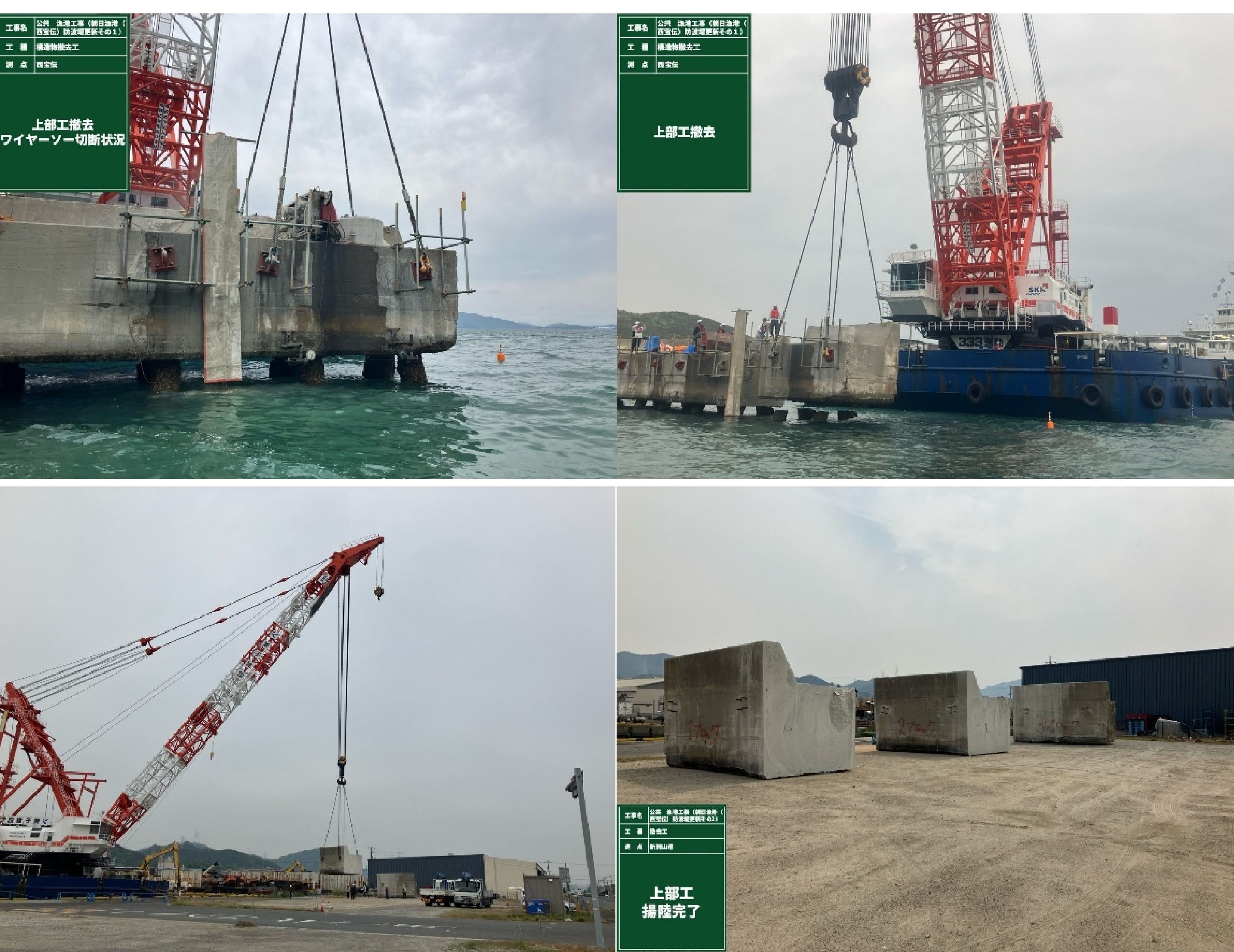

まず、約300tの堤防をワイヤーで三分割に切断していきます。
切断後、新岡山港まで海上運搬し揚陸します。
揚陸後、ブレーカーで小割にして搬出し、5月2日に無事堤防撤去作業が完了しました。
とりあえずこの工事における第一関門は突破しました!
今後の作業としましては、堤防下に敷いてある捨石や鋼管杭などを撤去していきます。
最後になりますが、朝日漁協・犬島定期船関係者の皆様にはご迷惑をお掛けしますが無事故・無災害で無事作業が完了するよう安全第一で工事を進めてまいりますので、ご理解ご協力の程よろしくお願いいたします。
